【直击】年产 50000 套物流设备软基处理项目现场
工程背景

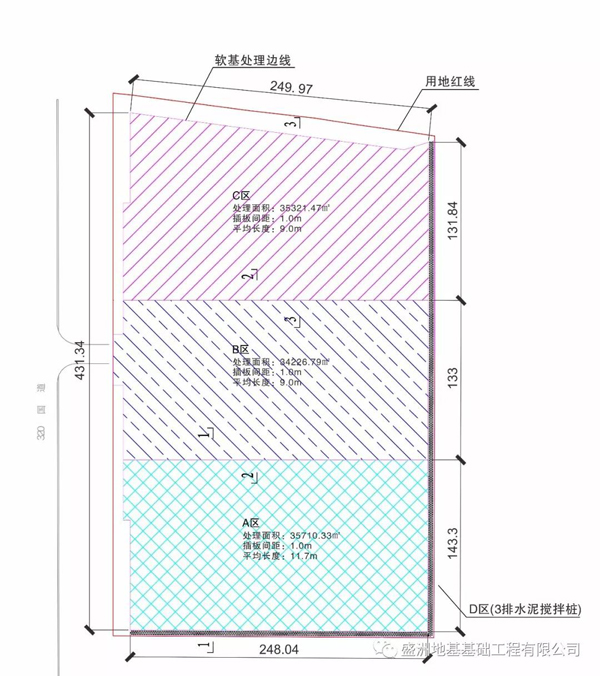

年产 50000 套物流设备项目位于杭州市余杭区临平 320 国道和星光街交叉口西南角,拟建 3 栋工业仓库,单柱设计最大荷载约 7500kN。另还有两处坡道。总用地面积 90000平方米,总建筑面积 100000 平方米。
▲总平面图
施工前的踏勘考察

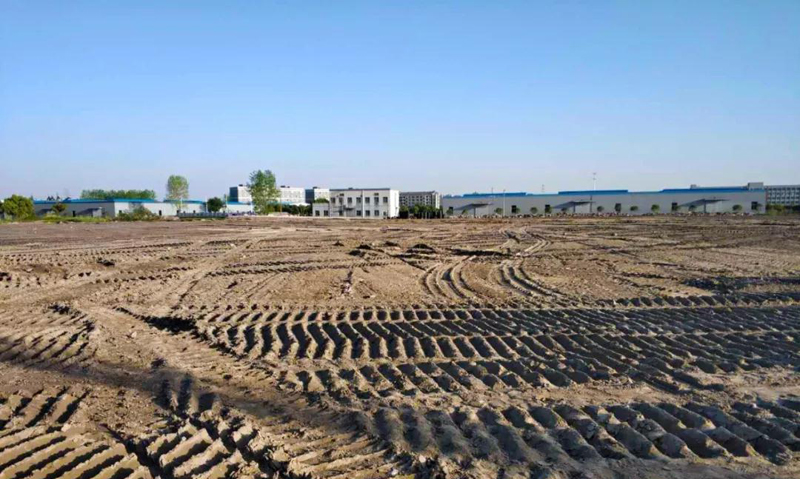

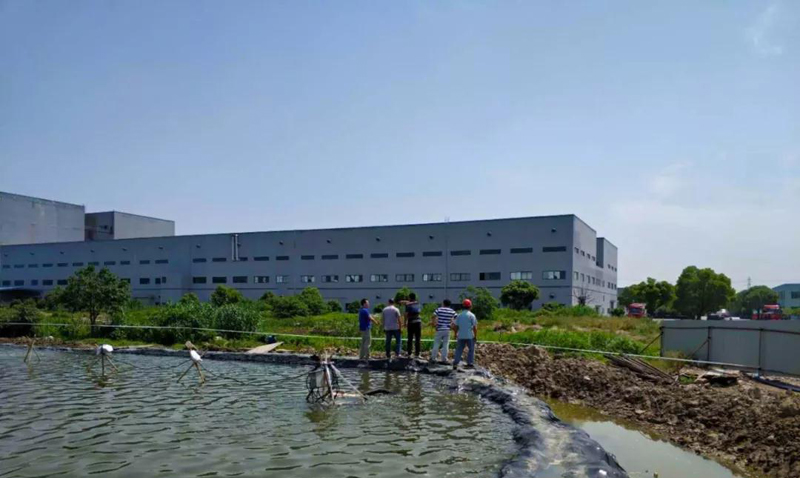

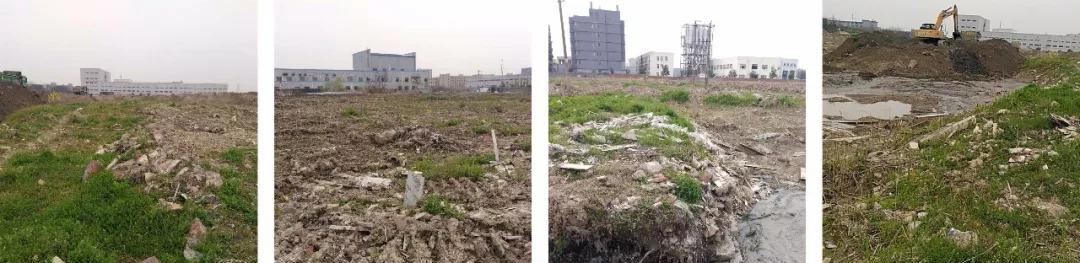

▲年产50000套物流设备软基处理项目施工前的现场
设计软基处理方案
经盛洲团队设计与论证确定软基处理方案,项目需要解决泥质土层的工后沉降问题;地基土的承载力问题。总体方案采用塑料排水板联合真空预压排水固结法处理场地软基;其中真空预压采用了造价低、工期短、环保低耗的“无排水砂垫层真空预压法”(盛洲发明专利)。
软基处理主要工序
场地平整→打设排水板→打设密封墙→填筑围堰→铺设管路→铺土工布和密封膜→抽真空预压→满载预压及监测→停泵验收。
3月25日进场

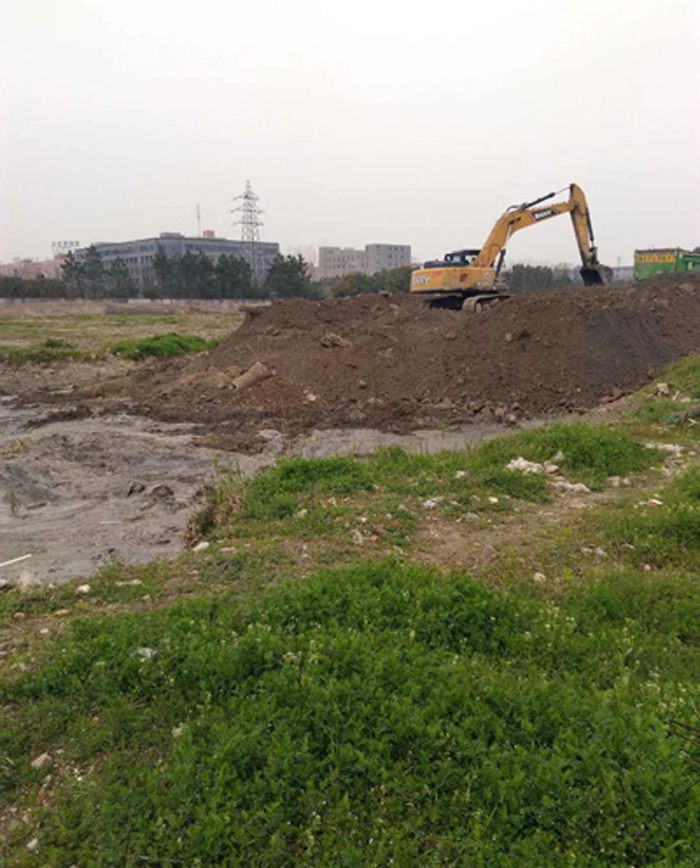

▲清表:在清除地表附着物或挖除非适用材料后进行整平、压实,并修筑一定的横坡以利于排水。
修筑一定的横坡以利于排水。
▲完成清表(场地平整)

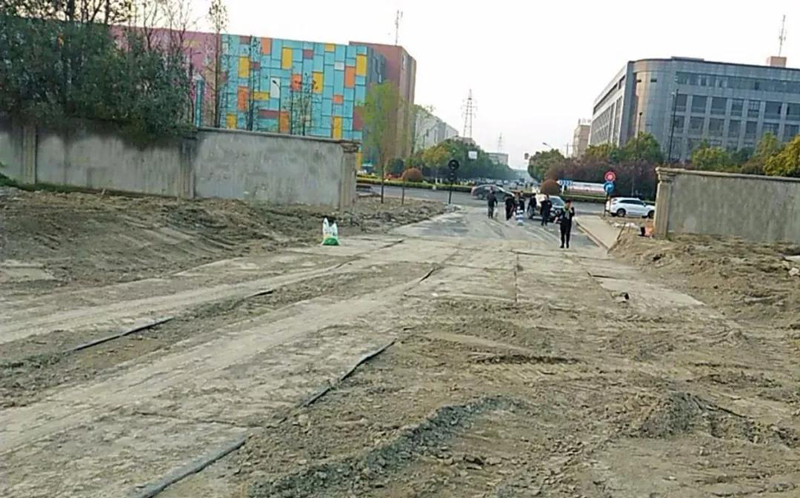

▲进场道路:塑料排水板处理软基路段的便道与主要运输道路贯通,以便施工机械的进出场及塑料排水板的到场。
4月8日项目施工

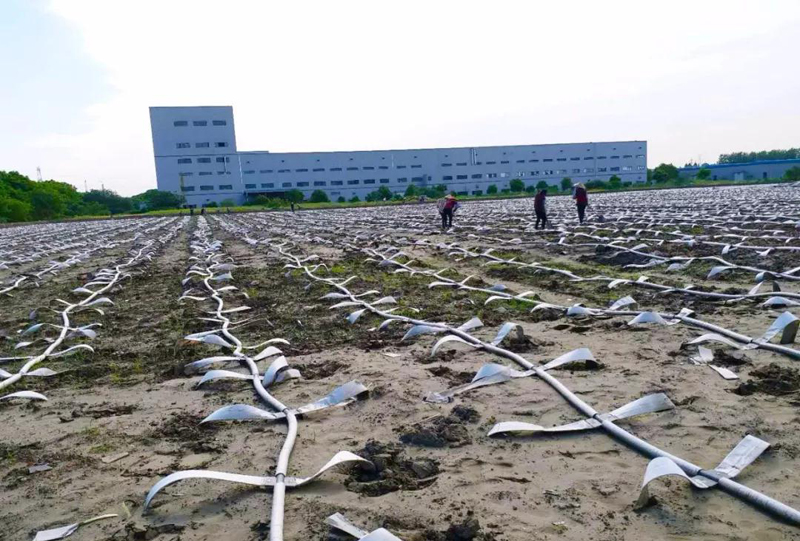

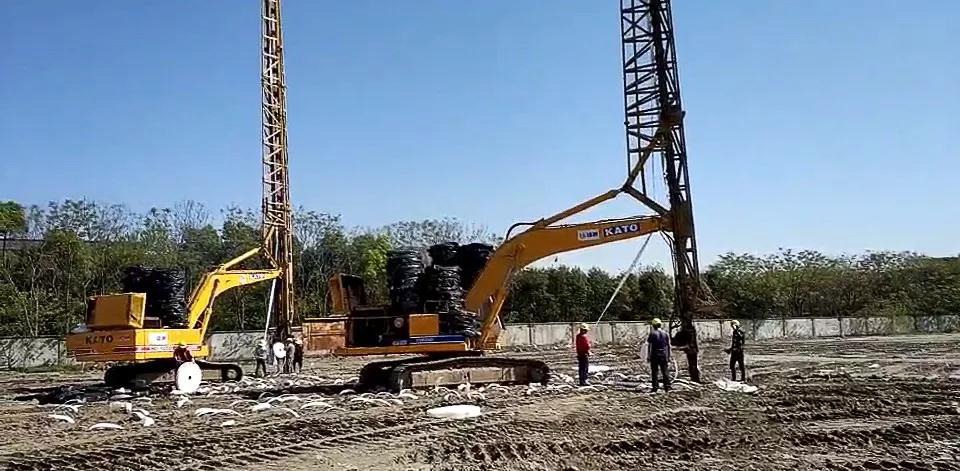

▲插板机施工——垂直排水通道---塑料排水板的施工。

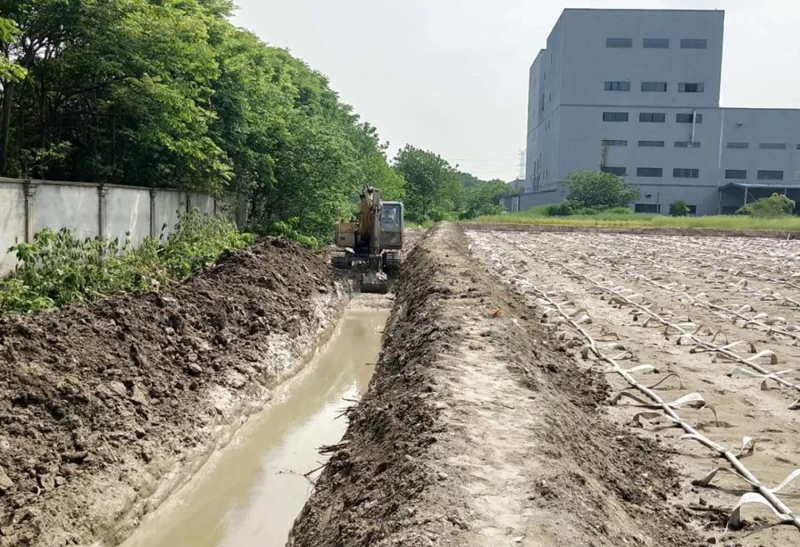

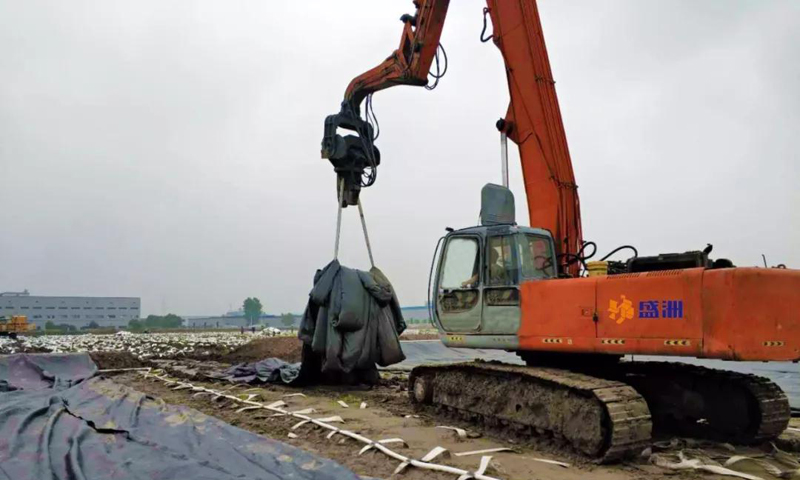

▲打设密封墙

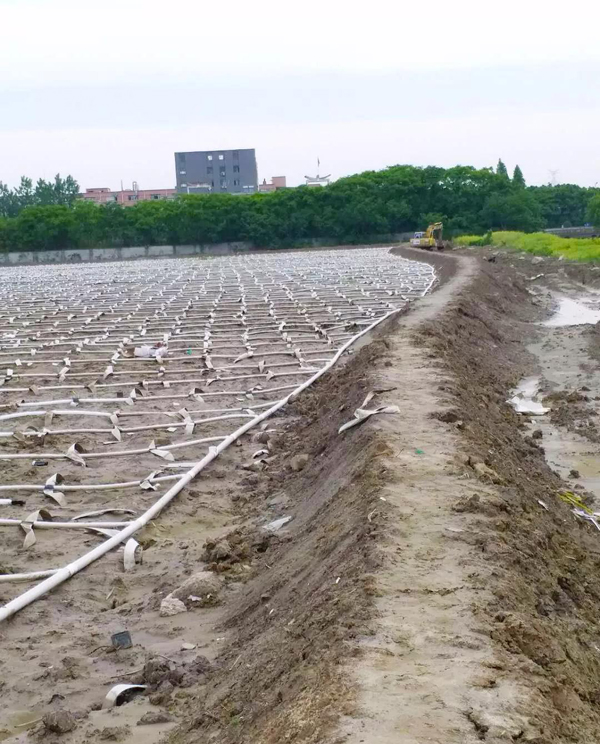

▲填筑围堰
▲水平排水系统施工——铺设管路(安装波纹管+板管连接器)。
▲完成水平排水系统施工
▲铺设土工布

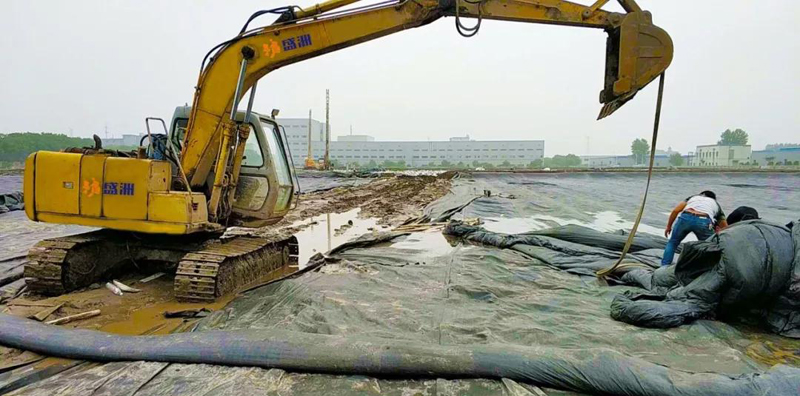

▲铺设密封膜

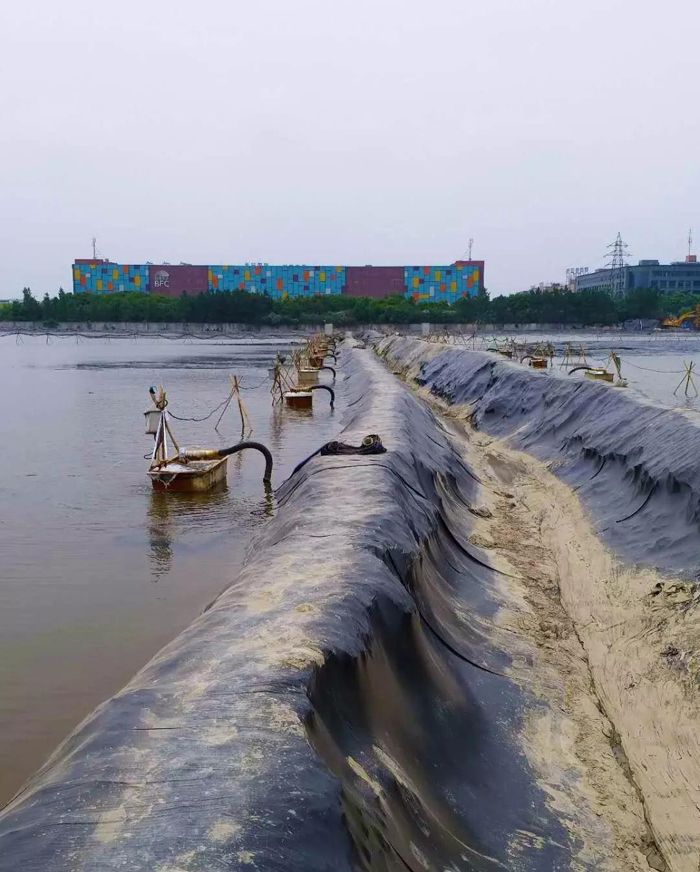

▲完成土工布和密封膜铺设
6月9日真空预压进入全面恒载
项目于2018年3月25日进场开工,6月9日真空预压进入全面恒载,预计9月9日竣工并交付验收,整体历时预计169天。
我们预祝,年产50000套物流设备软基处理项目取得圆满成功。
